Det har vært en god oppstart, forteller anleggsleder Sigbjørn Tveiten. Tungt utstyr, som 30 og 40 tonns gravemaskiner og et par A40 dumpere er på plass, sammen med 16 TS-ansatte. Bemanningen vil øke hver uke fremover, og om en måneds tid vil vi være fullt bemannet (ca 25 TS-ansatte).
Det jobbes med tilkomstveg, og pr. nå er ca 800 m kjørbar veg anlagt. I tillegg til 27 km veg inne på området, skal det også lages ny hovedadkomstveg – dette arbeidet er vi i ferd med å starte opp nå, sier Sigbjørn. Innen 1. desember skal det også være anlagt 4,5 km kjørbar veg til transformatorstasjon på området.

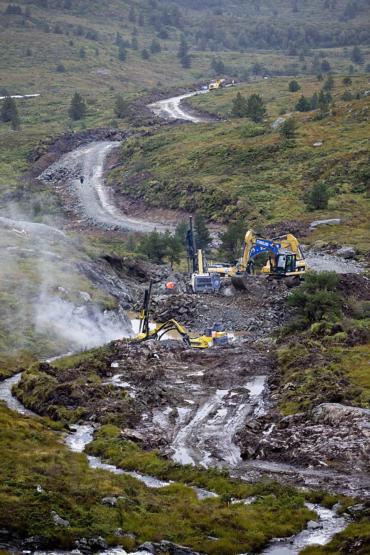

Bildet øverst viser «brakkebyen» og anlagt veg, i området ved og nord for Olstjørn. Alle bilder er hentet fra Midtfjellet Vindkraft.no.
Anleggsutstyret ble fraktet med ferje og lastebiler til Fitjar tidlig på morgenen 5. september. |
Bildet under: Til høyre: Gravemaskinførere på Fitjarfjellet er Kenneth Hodne, Vidar Arnevik og Gaute Håland. |
